Projelerde Diamond Sınıflandırma Yöntemi

Her projenin yapısı, teknolojik gereksinimleri, yenilik derecesi, karmaşıklığı ve zaman baskısı farklıdır. Geleneksel “tek tip” proje yönetimi yaklaşımları bu çeşitliliği dikkate almaz. Diamond Sınıflandırma Yöntemi, bu çeşitliliği dört boyutta analiz ederek projeye özel bir yönetim yaklaşımı geliştirmeyi amaçlar. Yöntem, Shenhar & Dvir tarafından geliştirilen NTCP modeline dayanır:

  • N: Novelty (Yenilik)
  • T: Technology (Teknoloji)
  • C: Complexity (Karmaşıklık)
  • P: Pace (Hız/Zaman Baskısı)

Yöntemin Amacı

  • Projeleri sistematik olarak sınıflandırmak
  • Projeye en uygun yönetim stratejisini belirlemek
  • Riskleri ve ihtiyaçları erken tanımlamak
  • Portföy yönetimi açısından projeler arası önceliklendirme yapmak

Yöntem Adımları

Proje Tanımlaması ve Kapsamlandırma

Projenin hedefleri, çıktıları, paydaşları, stratejik önemi ve zaman çerçevesi belirlenir.

NTCP Boyutlarının Değerlendirilmesi

  • N – Novelty (Yenilik Düzeyi)

Proje çıktısının kullanıcı için ne kadar yeni olduğu değerlendirilir.

Düzey Tanım
Düşük Mevcut ürün/hizmetin güncellenmesi
Orta Yeni kombinasyon, tanıdık ama farklı
Yüksek Radikal inovasyon, tamamen yeni çözüm
  • T – Technology (Teknoloji Düzeyi)

Projede kullanılan teknolojilerin organizasyon için ne kadar bilinir olduğu değerlendirilir.

Düzey Tanım
Düşük Rutin, kurumsal olarak yerleşik teknolojiler
Orta Kısmen yeni, öğrenme gerektiren
Yüksek Deneysel, bilinmeyen, yüksek riskli
  • C – Complexity (Karmaşıklık)

Sistemin, organizasyonel yapının ve işin ne kadar çok katmanlı olduğu ölçülür.

Düzey Tanım
Düşük Tek disiplinli, basit yapı
Orta Çok disiplinli, proje ekipleri arası koordinasyon
Yüksek Geniş kapsamlı sistemler, çoklu dış paydaş
  • P – Pace (Zaman Baskısı / Hız)

Projenin teslim süresiyle ilgili zaman baskısı değerlendirilir.

Düzey Tanım
Düzenli Zaman baskısı düşük, süre esnek
Zaman Kısıtlı Belirli tarihte tamamlanması gereken projeler
Acil (Blitz) Kriz ya da pazar baskısı nedeniyle çok hızlı tamamlanması gereken projeler

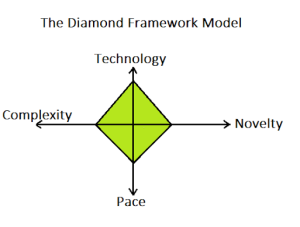

Diamond Profili Oluşturma

Değerlendirme sonuçları grafiksel olarak dört boyutlu bir “elmas” (diamond) diyagramında gösterilir. Bu diyagram, projenin özelliklerini görsel olarak öne çıkarır.

Yönetim Yaklaşımının Belirlenmesi

Her boyuttaki değerlere göre aşağıdaki gibi yönetim tarzı önerilir:

Boyut Düzey Önerilen Yaklaşım
Yenilik Yüksek Kullanıcı testleri, tasarım odaklı düşünme
Teknoloji Yüksek Deneysel, çevik yaklaşım, hızlı iterasyon
Karmaşıklık Yüksek Matris organizasyon, güçlü entegrasyon
Hız Acil Karar yetkisi dağıtılmış, bürokrasi azaltılmış yapı

Stratejik ve Operasyonel Planların Uyarlanması

  • Kaynak tahsisi, iletişim stratejisi, paydaş katılımı ve risk yönetimi planı diamond profiline göre uyarlanır.
  • Projenin doğasına uygun bir proje yönetim metodolojisi (PMBOK, Agile, Hybrid vb.) seçilir.

Uygulama Örneği

Proje N T C P Yöntem
Kurumsal web sitesi yenileme Düşük Düşük Orta Zaman Kısıtlı Klasik Yaklaşım (Waterfall)
Yapay zekâ destekli ürün geliştirme Yüksek Yüksek Yüksek Acil Agile + Tasarım Odaklı + Faz yönetimi

Projelerde Diamond Sınıflandırma Yöntemi, her projeye aynı araçlarla yaklaşmak yerine, projenin karakterine göre farklı yönetim stilleri geliştirmenin sistematik yoludur. Bu yöntem, projelerde:

  • Stratejik hizalama sağlar
  • Başarı olasılığını artırır
  • Riskleri yönetilebilir hale getirir
  • Kaynakların etkili kullanılmasını mümkün kılar

“Projenin doğasını anlamadan onu yönetmeye kalkmak, pusulasız gemiyle açık denize çıkmaktır.”

Türkçe eğitimler

İngilizce eğitimler

Bir yanıt yazın

E-posta adresiniz yayınlanmayacak. Gerekli alanlar * ile işaretlenmişlerdir

ten + 13 =

Bu site istenmeyenleri azaltmak için Akismet kullanır. Yorum verilerinizin nasıl işlendiğini öğrenin.
