Projelerde Taahhüt–Kabul Haritası

Projenin başarısını etkileyen paydaşlar, iki boyutta değerlendirilir:

  1. Taahhüt (Commitment to Goals) – Proje amaçlarına olan bağlılık ve inanç.
  2. Yöntemlere kabul (Acceptance of Methods) – Projenin yöntem, süreç ve araçlarını benimseme düzeyi.

Walley, P. (2013), "Stakeholder management: the sociodynamic approach", International Journal of Managing Projects in Business, Vol. 6 No. 3, pp. 48

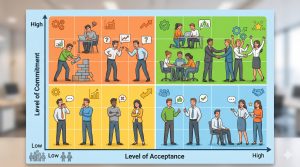

Bu iki boyutta yer alan paydaş tipleri, genellikle aşağıdaki gibi sınıflandırılır:

  • Zealots (Tutkunlar)
    • Yüksek taahhüt, yüksek kabul
    • En güçlü destekçiler; projeye tutkuyla bağlı, hem hedeflere hem uygulamalara inanan ekip üyeleri .
    • Görev: Liderlik yapar, teşvik eder, örnek olur.
  • Golden Triangle (Altın Üçgen)
    • Zealots ile birebir örtüşmese de, stratejik seviyede güçlü desteğe sahip; karar vericiler, kilit sponsorlar
    • Görev: Kaynak dağıtımı ve müşteri ilişkileri dahil yönetimsel destek sağlar.
  • Waverers (Tereddüt Edenler)
    • Orta–yüksek taahhüt, orta–yüksek kabul
    • Kararsız, ancak doğru yönlendirme ile kolayca projeye adapte olurlar
    • Görev: Fırsat grubu. Bilgilendirme ve motivasyon ile her iki gruba taşınabilir.
  • Passives (Pasifler)
    • Düşük taahhüt, yüksek kabul
    • Projeyi aktif olarak sahiplenmez. Süreci yavaşlatmadan yürütürler.
    • Görev: Bilgilendirilmesi yeterlidir, minimum işlem yeterli olur.
  • Moaners & Opponents (Mızmızlar & Karşıtlar)
    • Mızmızlar – düşük–orta taahhüt, düşük–orta kabul; projeye karşı çıkmak yerine sürekli eleştiri yaparlar.
    • Karşıtlar – düşük taahhüt, yüksek kabul ile çapraz; süreçleri kabul eder ama hedefe inançsızdır.
    • Görev: Mızmızların endişelerini giderin, Karşıtlar için motivasyon ve vizyon paylaşımı daha etkili olabilir.
  • Mutineers (Asiler)
    • Düşük taahhüt, düşük kabul
    • Projeye aktif olarak direnç gösterir; bazı değişimleri sabote etmeye çalışabilir.
    • Görev: Farklı masaya alın, gerektiğinde rol değişikliği yapılmalı.
  • Schismatics (Bölücüler)
    • Yüksek taahhüt, düşük kabul
    • Hedefe inanır ama uygulamaları kabul etmez; yöntemleri eleştirerek bölme eğilimi gösterebilir.
    • Görev: Bu gruba yöntemleri açıklayın.

Kullanım Alanları

  • Paydaş yönetimi sırasında harita, proje ekibine kimlerle nasıl iletişim kuracağını gösterir
  • Etkileşim stratejisi planlanırken: Zealots güçlendirilir; Waverers motive edilir; Opponents ikna edilir; Mutineers etkisizleştirilir.
  • Proje izleme sırasında pozisyonlar izlenir; Waverers zamanla Zealots’a taşınabilirse, proje sağlıklı ilerler.

Stratejik Yaklaşım Tablosu

Grup Karakteristik Strateji
Zealots En yüksek bağlılık Sık sık bilgilendir, liderlik desteği sağla
Golden Triangle Stratejik yönetim desteği Onay, kaynak ve görünür destek ver
Waverers Potansiyel destekçiler Eğit, sorulara cevap ver, aktif katılım sağla
Passives Düşük aktif katılım Bilgilendir, mümkünse küçük rollerde kullan
Moaners Eleştirel ama pasif Sorunları dinle, endişeleri azalt, motivasyonu artır
Opponents Süreç kabul ama vizyondan eksik Vizyonu tekrar anlat, projeye sahiplik kazandır
Mutineers Aktif engelleyici Rolleri yeniden değerlendir, gerekiyorsa takım dışına al
Schismatics Yönteme itirazcı Uygulamaları dinle, yöntemlerde iyileştirme yap

Projelerde paydaşları taahhüt ve yöntem kabulu eksenine yerleştirmek, hem bireysel hem kurumsal stratejileri doğrudan etkiler:

  • Harita, kimlerden liderlik beklenebildiğini,
  • Kimlerle iki yönlü iletişim gerektiğini,
  • Kimlere sakinleştirici yaklaşım uygulanması gerektiğini,
  • Kimlerin yeniden yapılandırılması gerektiğini gösterir.

Bu yaklaşım, proaktif paydaş yönetimini daha sistematik ve etkili kılarak, projenin riskleri azaltma ve başarısına katkı sağlar.

Türkçe eğitimler

İngilizce eğitimler

Bir yanıt yazın

E-posta adresiniz yayınlanmayacak. Gerekli alanlar * ile işaretlenmişlerdir

sixteen − twelve =

Bu site istenmeyenleri azaltmak için Akismet kullanır. Yorum verilerinizin nasıl işlendiğini öğrenin.
