Kategori arşivi: Proje Başlangıcı

Proje Yönetimi Tarihçesi: 1960 – 1985

Proje Yönetimi istekten çok ihtiyaçtan doğmuştur. Diğer bir çok konuda olduğu gibi mevcut alışkanlıkları, kullanılan yöntem ve teknikleri değiştirdiği için yavaş yayılmıştır. 1960’ların ortalarında ve sonlarına doğru kurumlar değişikliklere kolay adaptasyon sağlayabilecekleri yönetim teknikleri ve organizasyonel yapıların arayışına girdiler.

Özellikle havacılık, savunma, inşaat, yüksek teknoloji içeren mühendislik, bilgisayar ve elektronik sektörlerinin karmaşık işleri, dinamik ortamlarda gerçekleştirmeleri gerekliliği proje yönetimini mecbur kıldı.

Proje Yönetimi, resmi olmayan bir şekilde başladı, Proje Yöneticilerinin yetkileri çok azdı. Bir çok proje, aralarındaki ilişkiler iyi olduğu için, Fonksiyonel Yöneticiler tarafından yönetildi.

1970’lerin sonunda ve 1980’lerin başında, projelerin artan büyüklüğü ve karmaşıklığı karşısında bir çok firma mevcut yaklaşımlarıyla projeleri yönetemeyeceklerini anladılar ve resmi proje yönetimine geçmeye karar verdiler.

Aşağıdaki sorular bu geçişin gerekip gerekmediğini belirlemek için kullanılabilir;

  • İşler karmaşık mı?
  • Ortam dinamik mi?
  • Kısıtlar sert mi?
  • Birden fazla işin entegre yürütülmesi gerekiyor mu?
  • Aşılması gereken birden fazla fonksiyonel sınır var mı?

Eğer cevaplar evet ise proje yönetimine geçişin vakti gelmiş demektir. İlk etapta belirli bir tip projelerde (Ar-Ge vb.) veya tek bir departmanda geçiş yapılabilir.

Proje Yönetimine bir taahhüt vermeniz gerektiğinde ihtiyacınız vardır. Kapsam, zaman, bütçe veya kalite vb. konularda taahhüt vermeniz gerekmiyorsa proje yönetimi yapmanıza gerek kalmayabilir.

Proje Yönetimine yavaş geçişin sebebi faydalarının yeterince anlaşılmamasıydı. Proje Yönetiminin getireceği değişimlerin “devrimsel” olması yönetimleri korkutuyordu ve temkinli yaklaşıyorlardı. Fark edilen şuydu: Mevcut işleri eskisi gibi yapmak ve başarmak mümkün değildi. Bir kereliğine yapılan proje aktiviteleri rutin işleri bozmayacaktı.

Proje organizasyonları geçici olduğu için mevcut organizasyonel yapı bozulmayacaktı. Projeler bir tiyatro gibi ele alınacak, herkes rolünü oynadıktan sonra yerine geri dönecekti.

Proje ve iş önceliklerinin dengelenememesi, uzun vadeli planlamaların beklenenden çok vakit alacağına dair çekinceler ve kaynakların projeden projeye aktarılarsa gelişimlerinin yavaşlayacağı gibi konular gündeme geldi.

Üst yönetimin orta kademeye yetki devri alışılmadık bir şeydi. Yönetimler proje yönetiminin ve getirdiği değişikliklerin şirketin iyiliği için olduğuna ikna olmaya başladılar, aşağıdaki durumlarda yardımcı olacağını düşünmeye başladılar;

  • Dengesiz ekonomi
  • Artan maliyetler
  • Artan karmaşıklık
  • Yükselen rekabet
  • Teknolojik değişiklikler
  • Sosyal Tepkiler
  • Müşteri Odaklılık
  • Çevre
  • İşin kalitesi

Proje Yönetimi bu problemlere çare değildi ama şirketin bu değişken ortama uyum sağlamasına yardımcı olacaktı. Eğer ortama uyum sağlanmazsa;

  • Karlar azalacak
  • İşgücü ihtiyacı artacak,
  • Maliyet artacak, gecikmeler yaşanacak, cezai yaptırımlara maruz kalınacak,
  • Teknolojinin gerisinde kalınacak,
  • Ar-Ge çalışmaları zamanında ve istenilen sonuçlarla sonuçlanmayacak,
  • Pazara geç girilecek,
  • Yanlış kararlar alınacak,
  • Yatırımlar geri dönmeyecek,
  • Hedefli işler başarılamayacak,
  • Zamansal ve parasal problemler yaşanacaktı.

Şirketler birden fazla ürün ile rekabete girdiklerinde, ürünler birbirlerinden farklı olduğunda organizasyonel karmaşıklığında arttığını gördüler. Fonksiyonel krallıklar yıkılacaktı.

1970’te havacılık, savunma ve inşaat proje yönetimine geçmeye başladı. NASA ve Savunma Bakanlığı tedarikçilerini proje yönetimi yapmaya zorladı.

Fonksiyonel yöneticiler kaynaklarını birden falza projeye yönlendirmekte ve kontrolde zorlanmaya başladılar. Proje Yönetiminin resmi olarak yapılması ve üst yönetimin destek vermesi gereklilikleri ortaya çıktı. Proje Yöneticilerinin rolü netleştirilmeye çalışıldı. Tüm bunlar yönetim için 4XL baş ağrısı anlamına geliyordu.

Proje Yöneticileri için biçilen rol;

  • Proje sorumluluğunun tek bir kişide toplanması
  • Departmana değil projeye odaklılık,
  • Fonksiyonel birimler arasında koordinasyonu sağlama,
  • Entegre planlama ve kontrol yapma.

Proje Yönetiminden önce bu dört rol yöneticiler tarafından yapılmaktaydı. Böyle bir karar yönetimin çalışanlardan beklentilerini değiştirmişti;

  • Karar verme aşağı kademelerde yapılmalıydı,
  • Her şey üst yönetime çıkarılmamalıydı,
  • Tarafların kararlarına güvenilmeliydi.

Yönetimler bu kararların doğruluğunu zaman içinde görmeye başladılar;

  • Değişken ortama kolay adaptasyon,
  • Belirli bir zaman diliminde birden fazla disiplini kolayca yönetmek,
  • Yatay iş akışları,
  • İş sorumluluklarının kolayca tanımlanabilmesi
  • Karar vermenin birden fazla disiplin tarafından yapılması,
  • Organizasyonel yapının değilmesi.

Yararlanılan Kaynak: Project Management: A Systems Approach to Planning, Scheduling, and Controlling – 11th Edition – Harold Kerzner

Kamu Projelerinde Dikkat Edilmesi Gerekenler

Kamu projeleri etkiledikleri alan ve kişi sayısı açısından çok önemlidirler. Çoğu zaman özel sektör projelerinden daha zordurlar;

  • Çoğunluk için yapılan projeler çatışmalara yol açarlar.
  • Çok fazla paydaş ve paydaşların alt paydaşları söz konusudur.
  • Diğer politik görüşlerin eleştirileri ve baskıları söz konusudur.
  • Hata toleransı azdır.
  • Çıktının faydalarını sayısallaştırmak zordur.
  • Kanun ve bürokrasi kısıtları altında gecikmeler yaşanabilir, kaynak bulmak zorlaşabilir.
  • Dış Kaynaklarla koordinasyon zordur.
  • Mevcut kaynaklarla proje gerçekleştirilmek zorundadır.
  • Destek vermesi gereken paydaşların öncelikleri değişebilir, proje başarısını farklı algılıyor olabilirler.
  • Politik reklamlar zorlayıcı koşullar doğurabilir.
  • Kamu projeleri kısa-orta-uzun vade de olabilir. Uzun vade projeleri gelecek kuşaklar için yapılan yatırımlardır. Bunun yaratacağı problem bugün projeyi tanımlayan tarafların gelecek nesli temsil etmeleridir. Gelecek neslin ihtiyaçlarını belirlemeye çalışırlar.
  • Kamu projeleri özel sektör projelerinin çoğundan daha karmaşıktır. Bazı projelerin çıktıları proje başında tanımlanırken bazı projelerde yürütme esnasında netleştiriliyor olabilir. Kamu projeleri değişen politik ortam ve çevreye göre hızlı adaptasyon konusunda yavaş kalabilirler.
  • Kamu projelerinde sadece ekibi yönetmeniz yetmez, kamu ve özel sektör şirketlerini, STK’lar vb. diğer kuruluşları da yönetmeniz gerekir.
  • Kamu projelerinde proje ekipleri izole çalışırlar ve belirli dönemler haricinde yapılanlar izlenemeyebilir. Özel sektör projelerinde projelere daha yakın durulur ve ilgili tüm paydaşların izlemesi sağlanır.
  • Kamu projelerinde Proje Yöneticileri resmi olarak görevlendirilir ve gereken yetki verilir.
  • Verilen yetki doğrultusunda ilgili paydaşlar bilgilendirilir ve desteklemeleri istenir.

Kamu projelerinin başarı ya da başarısızlığı özel sektör projelerini doğrudan etkiler. Kamu projelerinde aşağıdaki hataların yapılmaması gerekir;

  • Projeden etkilenecek (vatandaşlar, şirketler) ve etkileyecek (paydaşlar) tarafların ihtiyaçlarının iyi tanımlanamaması,
  • Gerçekçi olmayan bitim tarihleri ve buna ek olarak gecikmelere tolerans gösterilmemesi,
  • Proje gerçekleştirecek nitelikli kaynaklar olmadan harekete geçmek, kaynakları sağlamamak,
  • Planlamaya gerekli vakti ayırmamak,
  • Doğru teknoloji, ekipman vb. seçiminde profesyonel tekniklere başvurmamak,
  • Doğru ve nitelikli tedarikçilerle çalışmamak,
  • Proje risklerini tanımlamamak, analiz etmemek, gerekli yanıt planlarını üretmemek,
  • Gerçekçi olmayan varsayımlarla yola çıkmak,
  • Paydaşlararası çatılmaları görmezden gelmek, çözümlememek,
  • Beklenmedik durumlarda harekete geçmemek, yavaş kalmak, karar verme ve problem çözme süreçlerini proje özelinde ele almamak,
  • Proje Yönetimi Metodolojilerini kullanmamak,
  • Deneyimli proje yöneticileri yetiştirmemek, nitelikli proje yöneticileri ile çalışmamak,
  • Proje sürecine paydaşları gerektiği gibi dahil etmemek
  • Geçmiş proje deneyimlerinden alınan dersleri yeni projelere adapte etmemek, bu konuda bir yöntem geliştirmemek,
  • İyi tanımlanmamış kapsamla yola çıkmak sayılabilir.

Kamu’nun özel sektör projelerine olumsuz etkilerine aşağıdaki örnekleri verebiliriz;

  • Bürokratik süreçlerin çokluğu ve uzunluğu,
  • Onay, Kabul vb. konularda kamunun yeterli personeli olmaması,
  • Kanun, yönetmeliklerdeki kısıtlayıcı güncellenmemiş kurallar,
  • Ödemelerin gecikmesi,
  • Devlet kademelerindeki değişikliklerin yaratabileceği otorite boşlukları,
  • Proje özelinde yaklaşılmaması sayılabilir.

Yararlanılan Kaynak: Project Management: A Systems Approach to Planning, Scheduling, and Controlling – 11th Edition – Harold Kerzner



Hedeflerinize Proje Yönetimi Yapmadan Ulaşmanız Zor


Kurumsal hedeflerinizi proje olarak ele almanız, proje yönetimi metodoloji ve teknikleri ile gerçekleştirmeniz gerekir.

Basitçe söylemek gerekirse hedeflerinizi belirledikten sonra iyi bir başlangıç ve planlama yapmanız, planınız doğrultusunda yürütmeye başlamanız, yürütme esnasında izleme, ölçüm ve raporlama ile ilerleyişi izlemeniz, ara hedeflere ve nihai hedeflere ulaşmanız gerekir.

  • Hedef 1
    • Ara hedef
      • Proje 1
        • Planlama –> Kapsam – Zaman – Maliyet – Kalite
      • Proje 2
        • Planlama –> Kapsam – Zaman – Maliyet- Kalite
  • Hedef 2
    • Proje 1
      • Planlama –> Kapsam – Zaman – Maliyet- Kalite
  • İzleme & Kontrol

Faydası

  • Hedefi, alt hedeflere bölmek, kapsamı daha yönetilebilir hale getirir.
  • Zaman çizelgesi ve kaynaklara ilişkin gereksinimleri izlenebilir ve kontrol edilebilir hale getirir.
  • Risklerin daha kolay görülebilmesini ve yanıt stratejilerinin geliştirilebilmesini sağlar.
  • Sorumlulukların atanması kolaylaşır.
  • Performansın izlenmesi, hedeflere ulaşma konusunda ilerleyiş kolaylıkla izlenebilir.

Neden Proje Yönetimi Teknikleri?

  • Disiplinli bir yaklaşım (örneğin, İş Kırılım Yapısı kullanımı), bütünü görmenizi sağlar.
  • Mantıksal bir yaklaşım her şeyin ele alındığını, doğru bir süreç içerisinde ilerlendiğini gösterir.
  • Görev odaklı yapı, başlangıç, planlama, yürütme, izleme&kontrol ve kapanış konusunda rol ve sorumluluların dağıtılmasını sağlar.

Bir hedefi gerçekleştirmek öncelikle yönetimin ve proje ekibinin odaklanmasını sağlamakla başlar. Hedefe ulaşmak için hangi adımların atılması gerektiği ve öncelikleri böylelikle belirlenebilir.

Hedefi gerçekleştirmek için yapılacak çalışmalar Başlatma Bildirimi ile duyurulur. Başlatma Bildiriminde hedefe ilişkin açıklama, kapsamda yer alan konular, izlenecek strateji, hedefi gerçekleştireceklerin rol ve sorumlulukları yer almalıdır.

Hedefi gerçekleştirme çalışmaları esnasında;

  • Performansın gelişimi
  • Yönetim süreçlerinin sağlıklı işleyip işlemediği
  • Yönetimin ilgisinin ne düzeyde olduğu
  • Etkilenen tüm departmanların, ürünlerin ve süreçlerin durumu
  • Kalite ilgili problemler
  • Operasyonun devamına ilişkin konular
  • Mevcut politika ve prosedürel etkilenmeler izlenmelidir.
  • Tüm bulgular ve öneriler yazılı hale getirilmelidir.

Planlama aşamasında Proje Yönetimi Planı hazırlanmalı, gerekli bütçe belirlenmeli ve yönetimin onayı alınmalıdır.

Proje Yönetimi Planında kapsam, zaman çizelgesi ve maliyet temel çizgileri yer almalıdır. Hedefin gerçekleştirilmesi ve kontrolüne ilişkin kaynaklar belirlenmelidir. Hedefe yönelik bileşenler Proje Yöneticilerinde, hedefin bütününe yönelik işler Portföy Yöneticisinin sorumluluğunda olmalıdır. Her Proje Yöneticisi kendine ait alt hedefi gerçekleştirmeli, Portföy Yönetici ortak hedefin gerçekleştirilmesi için gerekli desteği ve koordinasyonu sağlamalıdır.

Proje Yönetimi Planında;

  • Kapsamı ve hedefi gerçekleştirme stratejisi,
  • İş Kırılım Yapısı,
  • Sorumluluk Atama Matrisi,
  • Ana kilometre taşları ve Özet Zaman Çizelgesi
  • Maliyet Tahmini
  • Risk Planı
  • İletişim planı yer almalıdır.

İş Kırılım Yapısı, hedefin gerçekleşmesine yönelik ilerleyişi gösterecek şekilde hazırlanmalıdır. Detaylandırılan İş Kırılım Yapısına yönelik İş Kırılım Yapısı Sözlüğü hazırlanmalıdır. İş Kırılım Yapısı Sözlüğünde aşağıdakiler yer almalıdır;

  • Kapsam
  • Hedef
  • Teslimatlar
  • Varsayımlar ve Kısıtlar
  • Gridiler/Çıktılar
  • Tahminlerin temeli.

Proje Yönetimi Planı, hedefi gerçekleştirmeye yönelik organizasyonel yapıyı, detaylı kapsamı ve zaman çizelgesini, tanımlanan çıktıları, ölçütleri ve kilometre taşlarını içermelidir.

Projenin amacı net olarak herkesin anlayacağı şekilde tanımlanmalı, organizasyonel rol ve sorumluluklara ilişkin tanımları içermeli, hedefe giden adımları göstermelidir.

Hedeflere ulaşmaya çalışırken risklerin göz ardı edilmesi “kaş yaparken göz çıkarmaya” dönüşebilir. Gerek planlama gerekse yürütme sürecinde risklerin tanımlanması, analiz edilmesi ve yanıt planlarının oluşturulması gerekir.

Riskler, Risk Kayıtları altında belgelenmesi, planlama safhasında tüm paydaşların belirleme, analiz ve yanıt planlamaya katılımları sağlanmalıdır. Risk planlama adımları aşağıdaki gibidir;

Risklerin tanımlanması – İş Kırılım Yapısı esas alınarak tüm paydaşlarla beyin fırtınası yapılabilir, uzmanların görüşleri alınabilir. Risklerin hedefe olumsuz etkileri belirlenir. Her riske bir sorumlu atanır.

Niteliksel ve Niceliksel Risk Analizi Yapma – Riskler olasılık etki matrisinde değerlendirilip, önceliklendirilir. Sebep ve etkiler açısından kategorilere ayrılır ve risk kayıtlarına işlenir.

Riske Yanıt Planlama – Risklere ilişkin stratejiler (Kaçınma, Transfer, Etkisini Azaltma ya da Kabullenme) belirlenir.

Planlama safhasının sonunda tüm planlama belgeleri onaylanır ve yapılandırma yönetimi planı kapsamına temel planlar olarak Kabul edilirler: Proje Yönetimi Planı, İş Kırılım Yapısı Sözlüğü, Maliyet Tahminleri, Zaman Çizelgesi ve Risk Planı.

Yürütme sürecinin iyi değerlendirebilmek için uygun ölçütlerin belirlenmesi gerekir;

  • Başarı kriterleri ve ölçütler – Faz veya aktivite bazında
  • Hedef Gerçekleme Ölçütleri – Belirli noktalarda ulaşılması beklenen kriterler
  • Bu ölçütler proje süresince izlenmeli ve raporlanmalıdır.
  • Ölçütlerin paydaşların ortak Kabul ettikleri değerler olması önemlidir.
  • Ölçütlerin onaylanması sürecine paydaşların dahil edilmeleri gerekir.
  • Her aktivite ve fazing sonunda başarısı değerlendirilmeli, problemlerin sebepleri masaya yatırılmalı, tekrar etmemesi için önlemler alınmalıdır. Hedefin gerçekleşmesi için gelecekteki işler gözden geçirilmeli, gerekli uyarlamalar yapılmalıdır.

Hedefi gerçekleştirme projelerinde aşağıdaki sıkıntılarla karşılaşılabilir;

  • Proje ekibi üyelerinin operasyonel taraftan gelmeleri, proje deneyimlerinin az olması durumunda eğitim veya rehberlik gerektirebilir.
  • Projenin gerektirdiği iletişimin sağlanması için yönetimin desteği gerekir. Açık, dürüst ve rahat bir iletişim ortamı yaratılmalıdır.
  • Projeye ayırılan kaynak gerekli önceliği projeye veremeyebilir. Doğru kişilerin seçilmesi ve projeye gerekli ilgiyi göstermeleri için yönetimin ve fonksiyonel yöneticilerin desteği alınmalıdır.
  • Şirket kültürü, başarı ve başarısızlığa yönetimin yaklaşımı gibi unsurlar ekibin verimliliğini etkileyebilir. Proje ile sağlanacak fayda ve/veya gereklilik iyi açıklanmalı, anlaşılması sağlanmalıdır.
  • Proje ekibindekiler rutin işleri ile proje işleri arasındaki dengeyi sağlayamayabilirler. Fonksiyonel yöneticilerin desteği ve rehberlik gerekebilir.



Fayda Yönetimi Planı

Projenin başlatılması için gerekli olan iş gerekçesi, fizibilite vb. çalışmaların sonucunda ortaya konulan ve yönetimin onay verdiği fayda(lar)ın  izlenmesi ve gerçekleştirilmesini sağlamak amacı ile Fayda Yönetimi Planı hazırlanır.

Proje faydası, projede yapılan işlerin sonucunda ortaya çıkacak ürün, servis ve hizmetlerin sağlayacağı değerdir. Fayda Yönetimi Planı, proje faydalarının nasıl ve ne zaman ortaya çıkacağını, bu faydaların nasıl ölçümleneceğini gösterir.

İçeriğine ilişkin örnek başlıklar aşağıdaki gibidir;

  • Hedef faydalar – Projenin gerçekleştirilmesiyle ortaya çıkacak elle tutulabilir ya da tutulamayan değerler, net bugünkü değer gibi finansal değerler vb.
  • Stratejik Uyum – Proje hedeflerinin şirket stratejilerini ne kadar desteklediği vb.
  • Faydaların Gerçekleşme Zaman Aralığı – Faz bazlı faydalar, kısa-uzun dönem faydalar vb.
  • Fayda Sahibi – Belirlenen zaman aralığında faydayı izleyecek, kayıt altına alacak ve raporlayacak kişi ya da birim
  • Ölçütler – Faydanın gerçekleştiğini anlamak için kullanlacak doğrudan ve dolaylı sayısal değerlerdir.
  • Riskler – Faydanın gerçekleşmesine yönelik riskler

Fayda Yönetimi Planının geliştirilmesi için ihtiyaç değerlendirme ve iş gerekçesinde yer alan bilgilere ihtiyaç vardır. Örneğin maliyet-fayda analizi, gerekli karşılaştırmaların yapılmasını sağlayacaktır.

Fayda Yönetim Planı ve Proje Yönetimi planı, proje sonunda iş değerinin nasıl ortaya çıkacağını ve ölçümleneceği açıklamalarını içerirler. Ölçütler iş değerini onaylamak, proje başarısını doğrulamak için gereklidir.

Fayda Yönetimi Planının geliştirilmesi ve bakımı sürekli yapılmalıdır. İş Gerekçesi, Başlatma Belgesi ve Proje Yönetim Planının bir uzantısıdır ve Proje Yöneticisi, Sponsor ile birlikte çalışarak bu belgelerin uyumunu sağlamalıdır.

Yarın: Kapsam Yönetimi Planı

Hangi projeyi yapsak? Proje Seçim Yöntemleri

Şirketlerde onlarca istek ve fikir içerisinden hangisinin yapılıp yapılmayacağına karar vermek hiç kolay bir iş değildir. Sınırlı kaynaklarla çalışan bir şirketin yapılacak yatırıma, harcanacak efora ve ayırılacak zamana yönelik doğru kararı vermesi çok önemlidir. En az riskli ve en çok fayda yaratacak olan projelerin hayata geçirilmesi gerekir.

Proje Seçim Yöntemleri iki başlık altında ele alınır;

  • Fayda Ölçüm Yöntemleri
  • Kısıt Optimizasyon Yöntemleri

Şirketlerin, stratejik hedeflerine uygun projeleri seçebilmelerine yönelik tanımlı süreçleri olması gerekir. Genellikle bu süreç üst yönetim, icra komitesi, Proje Yönetim Ofisi(PYO) vb. tarafından yönetilir.

Fayda Ölçüm Yöntemleri

Temel olarak öngörülen nakit akışının bugünkü değer açısından ele alınmasıyla gerçekleştirilirler. Fayda ve maliyetler hesaplanarak projeler arasında kıyaslamalar yapılır. Bu yazıda her yöntemin detayı değil her birinin kavramsal anlamı ve önemi üzerinde durulacaktır.

Öncelikle iskontolu nakit akışı kavramının bilinmesi gerekir. Paranın bugünkü değeri gelecekteki değerinden farklıdır. Örneğin bugün 10.000 lira ile alabileceğiniz şeyleri gelecekte alamayabilir ya da daha fazlasını alabilirsiniz.

Fayda Ölçüm Yöntemleri aşağıdaki gibidir;

  • Fayda/Maliyet Rasyosu
  • Ekonomik Model
  • Puanlama Modeli
  • Geri Ödeme Dönemi
  • Net Bugünkü Değer (NBD)
  • İskontolu Nakit Akışı
  • İç Verimlilik Oranı
  • Fırsat Maliyeti

Fayda/Maliyet Rasyosu

Projenin bugünkü maliyetinin, gelecekteki kazanımlara oranı ile bulunur. Eğer bütçe bir kısıt değilse en yüksek fayda/maliyet rasyosuna sahip projeleri yapmalısınız

Ekonomik Model

Tüm vergiler ve sermaye harcamaları çıktıktan sonra geriye kalan net değerin hesaplanmasıyla elde edilen parasal(yüzdesel değil) performans ölçütüdür. Birden fazla proje içerisinde en yüksek değeri yaratan proje seçilmelidir.

Puanlama Modeli

Şirketin stratejilerine, öenm ve önceliklerine uygun kriterlerin belirlendiği ve ağırlıklandırıldığı yöntemdir. Tüm projeler puanlanır ve en yüksek puanlı projeler yapılır.

Geri Ödeme Dönemi

Yapılan yatırımın hangi zaman çizelgesinde geri kazanılacağı hesaplanır. Kısaca yatırımın geri kazanılacağı zamanın belirlenmesidir. En kısa sürede yatırım tutarını geri kazanan proje seçilmelidir.

Net Bugünkü Değer (NBD)

Gelecekte yatırımın bugünkü parasal değerini hesaplamaktır. NBD’in pozitif olması ve en yüksek NPD değeri olan projelerin seçilmesi gerekir.

İç Verimilik Oranı (İVO)

Net Bugünkü Değeri sıfırlayan faiz oranıdır. Kısaca proje getirisini bugünkü parasal değere eşitleyen faiz oranır. En yüksek İVO olan proje seçilmelidir.

Fırsat Maliyeti

Bir projeyi seçerken, diğerinden vazgeçmenin maliyetidir. En düşük fırsat maliyeti olan proje seçilmelidir.

Kısıt Optimizasyon Yöntemleri

Proje seçiminde matematiksel modellerin kullanıldığı yöntemlerdir;

  • Doğrusal Programlama
  • Doğrusal Olmayan Programlama
  • Tam Sayı Programlama
  • Dinamik Programlama

Özellikle PMP® sınavına girecekler için bu yöntemlerin detaylı kullanımını bilmeye gerek yoktur. Bu matematiksel yöntemlerin proje seçiminde kullanıldığının bilinmesi yeterlidir.

Proje Yönetimi ve Balanced Scorecard (Kurumsal Karne)



Kurumsal Karne tekniği temel olarak istenilen sonuçlara istenilen performansla ulaşılmasını hedefler. Misyon ve vizyonu ölçülebilir ve ulaşılabilir hedeflerle tanımlar.

Proje Yönetimi açısından ele alırsak;

  • Finansal Performans – Beklenen fayda ile gerçekleşen fayda, yatırımın getiri dönüşü, nakit akışı
  • Süreç Performansı – Verimlilik oranları, kalite ölçütleri, zaman ve bütçe uyumu
  • Ekip Performansı – Projeye katılım, destek oranları

Proje Yöneticilerinin bu tekniği kullanmak istemesi durumunda;

  • Şirket vizyon, misyon ve hedeflerini öğrenmeleri,
  • Performans kategorilerini belirlemeleri,
  • Performans ölçüm kriterlerini geliştirmeleri,
  • Ölçütlerin kurum genelinde kabulünü sağlamaları,
  • Bütçeleme, izleme ve iletişim gibi konularda uygun yöntemleri belirlemeli,
  • Planlanan performansla gerçekleşeni karşılaştıracak verileri toplamaları,
  • Beklenmedik sapmalarda düzeltici eyleme geçmeleri gerekmektedir.

Nerede kullanılabilir?

  • Stratejik hedefler doğrultusunda doğru projelerin seçimi için,
  • İş stratejilerini hedeflere dönüştürmek ve hedefleri portföy, program ve proje bazında ele alabilmek için,
  • Portföy, program ve proje ilerleyişini stratejiler ile hizalamak ve beklenen performansın izlenmesi için,
  • Stratejik hedeflerle kaynak dağılımı uyumunu sağlamak için,
  • Doğru tedarikçilerin, yöntemlerin seçilmesi,
  • Performansın ölçümü için kullanılabilir.

3 eğitimi alana (Portföy Yönetimi + Proje Ölçütleri ve Ölçüt Yönetimi – Projelerde Temel Performans Göstergeleri) SEPETTE %50 indirim (100 TL yerine 50 TL)



Projelerde Maliyet-Fayda Analizi

Maliyet Fayda Analizi, ürün, servis veya sonucun gerçekleştirilmesi için gereken maliyetin elde edilecek faydalarla karşılaştırılmasını sağlayan fayda ölçüm yöntemlerinden biridir. Gelecekteki kazanımların paranın bugünkü değeri ile hesaplanmasını ve farklı projelerin karşılaştırılabilmesini sağlar.

Maliyet-Fayda analizinin amacı şirket hedefleri ile uyumlu olan ve ve en yüksek kazanç sağlayacak projeyi belirlemektir.

PMI, PMBOK 6’da Maliyet Fayda Analizini Proje İşlerinin İzlenmesi ve Kontrolü, Entegre Değişiklik Kontrolünün Gerçekleştirilmesi, Kalite Yönetiminin Planlanması, Kaynakların Kontrolü, Risk Yanıtlarının Planlanması süreçlerinde kullanılabilecek bir teknik olarak ifade etmektedir.

Maliyet Fayda Analizi aşağıdaki konularda faydalı bilgiler elde edilmesini sağlar;

Elde edilecek kar

Maliyet Fayda Analizi tüm yatırım maliyetleri ile gelirleri parasal olarak ifade eder. Elde edilecek gelirden maliyetler çıkarılarak aradaki farka bakılır. Eğer fark pozitif (istenilen düzeyde) ise devam edilir, aksi takdirde projeden vazgeçilir.

Elde edilecek karın zaman değeri

Maliyet Fayda analizinde belirli bir süre sonra elde edilecek karın, enflasyon vb. etkilerle eriyebilecek olan değeri bugünkü değerler üzerinden hesaplanır. Proje sonrasında elde edilecek kar bugünkü değerlerle aynı olmayacaktır. Bu hesaplama yapılırken enflasyon oranı, faiz vb. dikkate alınır.

Örneğin 100.000 TL yatırdığınız bir projeden 1 yıl sonra 100.000 TL kazanmayı planlıyorsanız ve enflasyon oranı %5 kabul edilirse;

  • Gelecekteki Değer (GD) = Bugünkü Değer (BD)x(1+r/100)^n
  • r= enflasyon oranı
  • n= zaman dönemi

Örnek;

  • GD=100.000
  • r=%5
  • n= 1 yıl

100.000 = BD(1+0.05)^1

BD = 100.000/1.05

BD = 95.238

Karın bugünkü değeri 95, 238 TL olacaktır.

Projeleri karşılaştırmak için temel

Birden fazla proje içerisinden birini seçmeniz gerekiyorsa Maliyet-Fayda analizi yaparak en yüksek kar getireni seçmelisiniz.

Sonuç olarak;

  • Maliyet-Fayda Analizi kar için yapılan yatırımların karşılaştırılmasını sağlar.
  • Gelecekteki karları, paranın bugünkü değeri üzerinden karşılaştırmanızı sağlar.
  • En karlı projeyi seçmenizi sağlar.
  • Genellikle, Fayda Maliyet Analizine üst yönetim dahil olur.
  • Maliyet Fayda Analizi, Proje Başlatma Belgesi Hazırlanmadan önce yapılır.

Proje Yönetiminde Alternatif Analizi

Proje yönetiminde Alternatif Analizi,  farklı tercihlerin farklı faktörlerle (maliyet, risk, verimlilik vb.) değerlendirilmesi için kullanılan tekniktir. Yaşam Döngüsü Maliyeti, Hassasiyet Analizi, Maliyet-Fayda Analizi gibi araçların kullanılmasını gerektirir. Alternatif analizi yaparak ihtiyaçlara en uygun çözümün seçilmesi hedeflenir.

Proje Yönetimi Planında, proje gözden geçirmelerinde ve kilometre taşlarında kullanılacak belgelerin üretilmesini sağlar. Bir çok proje yöneticisi bir işe başlamadan önce alternatif analizi yapmayı tercih eder. Özellikle geçmişten gelen bilgiler, Alternatif Analizi için çok işe yarar.

Alternatif Analizi, riskleri (teknik ve operasyonel) azaltmak ve maliyet (Yaşam döngüsü, operasyonel) etkin tercih yapmak için kullanılır.

PMI, PMBOK 6’da Proje Yönetiminde aşağıdaki süreçlerde Alternatif Analizinin yapılmasını öneriyor. PMP Sınavına hazırlananların dikkat etmesi gerekir;

  • Proje İşlerinin Yönlendirilmesi ve Yönetilmesi sürecinde ortaya çıkan sapmalara yönelik olarak düzeltici ve/veya önleyici eylemlerin seçilmesi,
  • Entegre Değişiklik Kontrolü sürecinde değişiklik taleplerinin onay, red veya tekrar onaya gelmesi için gerekli düzenlemelerin yapılması aşamalarında,
  • Kapsamın Tanımlanması sürecinde Proje Başlatma Belgesinde yer alan gereksinim ve hedeflere uygun yolların değerlendirilmesinde,
  • Zaman Çizelgesi Yönetiminin Planlanması sürecinde kullanılacak zaman çizelgesi geliştirme metodolojisinin seçilmesi, plan detay seviyesinin belirlenmesi, yaklaşan dalga planlaması için dönem sıklığını belirleme, zaman çizelgesinin gözden geçirilmesi ve güncelleme sıklığını belirlemede,
  • Aktivite Sürelerinin Tahmin Edilmesi sürecinde kaynak yeterlilik ve uygunluklarının ve zaman sıkıştırma yönteminin belirlenmesinde, kaynakların tedarik yönteminin (alma, kiralama vb.) değerlendirilmesinde,
  • Maliyet Yönetiminin Planlanması sürecinde fonlama opsiyonlarının değerlendirilmesinde,
  • Maliyetlerin Tahmin Edilmesi sürecinde proje ilerinin yönlendirilmesi ve yönetilmesi ile ilgili opsiyonların ve yaklaşımların değerlendirilmesinde,
  • Kalitenin Yönetilmesi sürecinde farklı kalite opsiyonlarının ve yaklaşımlarının değerlendirilmesinde,
  • Aktivite Kaynaklarının Tahmin Edilmesi sürecinde kaynak, ekipman ve malzeme seçiminde,
  • Kaynakların Kontrolü sürecinde kaynak dağılımı için doğru çözümü bulmada, fazla mesai veya kaynak aktarımının teslimatlara etkisini değerlendirmede,
  • Risk Yanıtları Planlama sürecinde alternatif risk yanıtlarını değerlendirmede,
  • Paydaş Katılımının Sağlanmasını İzleme sürecinde farklı paydaş katılımlarıyla olası sonuçları değerlendirmede kullanılabilir.

Proje Yönetiminde Odak Grupları

Odak grupları, önceden belirlenmiş paydaşların ve konusunda uzmanların ürün, hizmet ya da sonuç hakkındaki beklentilerini ve tutumlarını öğrenmek amacıyla bir araya getirilmesiye oluşturulur. Geleneksel anlamda pazar araştırmaları için tercih edilen bu teknik birebir görüşmeler ya da anketler yerine tercih edilir.  Bir moderatör ya da toplantı başkanı, farklı bakış açılarının paylaşılmasını ve tartışılmasını sağlar.

Odak Grupları genellikle katı bitiş tarihleri söz konusunda olduğunda tercih edilir. Ürün, servis, problem ya da fırsatlar, müşterinin beklentileri, davranışları, bunları anlayacak ve değerlendirecek seçilmiş bir grup tarafından ele alınır. Belirli bir kalıp ya da soru seti kullanılarak bilgi toplanmaya çalışılır, belirsizlikler azaltılmaya, kalite yükseltilmeye çalışılır. Bu görüşmelerden elde edilen sonuçlar analiz edilir ve harekete geçilir.

Hedef

  • Kısa sürede paydaşlardan bilgi toplamak
  • Proje müşterisinin, hedef müşterinin ya da paydaşların fikirlerini, beklentilerini, çekincelerini keşfetmek
  • Proje sonrası yeni duruma geçiş ile ilgili şirketi hazırlamak

Süreç

  • Bilgi toplama gereksiniminin kabul edilmesi
  • Hedefleri ve hedef kitleyi belirlemek
  • Uygun soruları hazırlamak
  • Moderatör belirlemek
  • Toplantıyı Yapmak
  • Sonuçları yazılı hale getirmek ve analiz etmek

Projelerde görüşmeler, soru listeleri, anketler ve atölye çalışmaları Odak Grupları ile birlikte gerçekleştirilebilir. Veri toplamaya ilişkin uygun teknik gereksinimler ve proje ile ilgili zaman kısıtları doğrultusunda belirlenir. Odak Grupları, doğru grup seçilebildiği durumlarda gerçek müşteriden veri toplamak için en iyi yoldur.

Hedef belirlendikten sonra Odak Grubunun büyüklüğü ve hangi sıklıkta bir araya gelecekleri belirlenebilir. Anket yapılacaksa istatistiksel örnekleme teknikleri yardımıyla katılımcı sayısı belirlenmelidir. Soru listeleri, soruların öncelikleriyle beraber düşünülmelidir.

Odak Grupları, profesyonel destek alınarak Arama Konferansları olarak şirket dışında da gerçekleştirilebilir. Değerlendirme için gerekli doğru grubun seçilmesi gerekir. Toplantı Yöneticisinin ya da moderatörün bir kılavuz doğrultusunda davranması beklenir;

  • Giriş
  • Toplantının hedefi ve amacı
  • Gruptan beklenilenlerin açıklanması
  • Toplantının nasıl yapılacağı
  • Zaman Kısıtları
  • Mola Zamanları

Proje Yönetiminde aşağıdaki süreçlerde Odak Gruplar tercih edilir. PMP Sınavına hazırlananların dikkat etmesi gerekir;

  • Proje Başlatma Belgesinin Geliştirilmesi
  • Proje Yönetimi Planı Geliştirme
  • Proje Bilgilerinin Yönetilmesi
  • Gereksinimlerin Toplanması
  • Proje Ekibinin Geliştirilmesi
  • İletişim Yönetimi Planlama

Kaynak: Richard C. Whitely. The Customer-Driven Company, Moving From Talk to Action. Addison Wesley, 1991.

Projeleri Sınıflandırmak

Tüm projeler için geçerli tek bir metodoloji olamaz. Her projeye aynı yaklaşamazsınız. Proje Yöneticilerinin üstlendikleri proje ilişkin doğru yaklaşım, yöntem ve metodolojiyi tercih etmeleri gerekir. Önemli olan projenin hedeflerine ulaşması için doğru yolun bulunmasıdır.

Şirketlerde projelerin sınıflandırılması gerekir. Projeleri özellikleri, tipleri, hedefleri ve çözüm yöntemine göre sınıflandırmak mümkündür.

Proje karakteristiklerine göre;

  • Risk – Risk seviyelerine göre (Yüksek, Orta, Düşük)
  • Süre – Süresine veya süre aralığına göre ( 3 aydan büyükse, 3 – 6 ay arasındaysa vb.)
  • İş Değeri – Sağlayacağı fayda (Yüksek, Orta, Düşük)
  • Karmaşıklık – Karmaşıklık ve zorluk düzeyi (Yüksek, Orta, Düşük)
  • Kullanılan Teknoloji – Bir çok açıdan yaklaşılabilir (Yeni teknoloji, altyapıya uygun, sık kullanılan vb.)
  • Etkilenen Departmanlar – Etkilenecek departman sayısı (<3, 3-7 arası, >7 vb.)
  • Bütçe – Ayrılan bütçe miktarı (<20.000 TL ise küçük, >100.000 TL ise büyük vb.)
  • Efor – Harcanacak Efora göre – (>40 adam-gün büyük vb.)

Proje profili, projelerin sınıflandırılmasını sağlar. Sınıflandırma ise hangi metodoloji ile yaklaşılması gerektiğini gösterir.

Proje karakteristikleri ile proje sınıflandırmaya ilişkin kurallara örnek verebiliriz;

A Tipi Projeler – Yüksek iş değeri yaratan yüksek karmaşıklık düzeyindeki projelerdir. Şirket için zorlayıcı koşullara sahiptirler. Son teknoloji kullanılır, riskler yüksektir. Başarı olasılığını artırmak için proje yönetimine ilişkin tüm araç ve teknikler kullanılmaya çalışılır. Ör. Enerji Santrali

B Tip Projeler – Kısa ama şirket için çok önemli projelerdir. Proje Yönetimine ilişkin tüm araç ve tekniklerin kullanılması önerilir. İyi bir iş değeri yaratırlar ve teknoloji olarak dikkate alınmaları gerekir. Ör. Ürün geliştirmeler

C Tipi Projeler – Şirkette benzerleri sık sık yapılan projelerdir. Nispeten kısa ve teknoloji bilindiktir. Şirketin altyapısına uygun projelerdir. Kapsamın netleştirilmesi kolaydır. Proje Yönetimine ilişkin bir çok araç ve teknik kullanılır. Proje Yöneticileri katacağı değeri dikkate alarak ek araç ve teknikler kullanabilirler.

D Tipi Projeler – Kapsamın kolay tanımlandığı küçük projelerdir. Süreç veya ürünlerdeki küçük değişiklikler örnek verilebilir.

Aşağıdaki tabloda yukarıdaki özellikle göre bir örnek yer almaktadır;

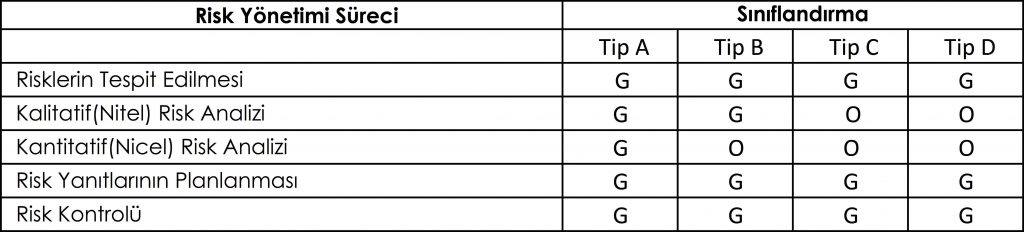

Bu tablodan yola çıkarak proje yönetimi süreçlerinin gerekli veya opsiyonel olduğu belirlenebilir. Bu konuda risk yönetimi süreçlerine ilişkin örneği aşağıda bulabilirsiniz;

G= Gerekli O=Opsiyonel

Bazı şirketler sık sık benzer projeleri hayata geçirirler;

  • Yazılım Uyarlama
  • Yeni şube açılımı
  • Tedarikçi Seçimi
  • Süreçlerin Yenilenmesi vb.

Bu tip projeler aynı yıl içerisinde bir çok kez gerçekleştirilebilir ve benzer adımlar izlenir.

Yararlanılan Kaynak: Effective Project Management: Traditional, Agile, Extreme, Seventh Edition, Robert K. Wysocki, PHD
